当前位置: 河北网首页 地区新闻 承德 正文

河北丰宁抽水蓄能电站2号机正式投产发电

时间:2022-09-14 18:53河北网(www.he-bei.cn)
河北网(www.he-bei.cn)权威媒体 河北门户

河北网7月30日讯(河北日报记者陈宝云 通讯员李梓默)今天,国网新源河北丰宁抽水蓄能电站(以下简称丰宁电站)2号机正式投产发电,为华北电网安全稳定运行和促进新能源消纳提供了更加坚强的保障。丰宁电站共安装12台机组,首批两台机组已于去年年底投产发电,2号机是该电站投运的第3台机组。

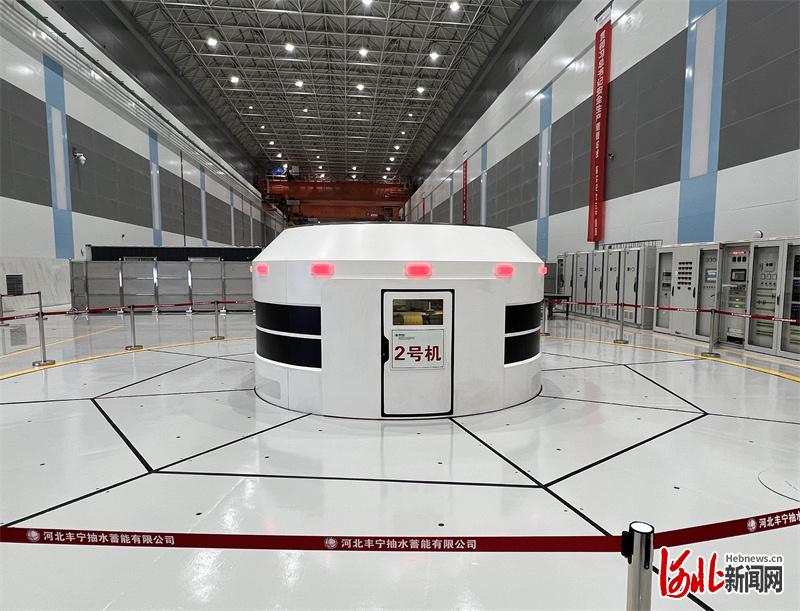

图为调试团队正在操作2号机组。

为保障北京2022年冬奥会和冬残奥会用电可靠,丰宁电站决定在冬奥会期间暂停所有调试任务。冬奥会结束后,丰宁电站立即启动2号机调试工作,3月30日正式进入整组启动试运行工作,并于4月8日完成并网前的所有静态试验。

根据调度要求,2号机组正式并网调试的必要条件为承德、唐山等11个变电站安稳系统完成升级改造。为此,丰宁电站充分发挥主导作用,领导靠前指挥,从去年3月至今年4月一直全力协调各方,顺利完成了承唐送出安全稳定控制系统设备购置工作。为克服系统调试阶段冀北地区疫情散发导致各方安稳系统调试工作被迫暂停的难题,丰宁电站加强组织部署,建立高效协同工作机制,积极与各方沟通系统调试准备工作,利用疫情防控窗口期,于5月30日完成系统调试,为2号机组并网调试创造了条件。

图为刚刚正式投产发电的2号机组。

为积极应对受疫情影响各厂家进场受阻,导致2号机调试队伍力量不足的挑战,丰宁电站组建“党员调试突击队”,冲锋陷阵在一线,与设备厂家、调试单位通力配合、团结协作,严格按照试验大纲高质量推进各项试验,顺利完成了甩负荷、工况转换及15天考核试运行等一系列专业试验,各项参数良好,满足投运要求,并于7月30日,正式投入商运。截至目前,丰宁电站3号、9号机组也正在同步开展整组调试工作,目前已具备发电顶峰能力,进一步提升了2022年迎峰度夏电力保供能力。

图为目前世界装机规模最大的抽水蓄能电站——丰宁抽水蓄能电站上水库全貌。

丰宁公司将持续做好后续机组安装、调试、运维等工作,坚持稳中求进的工作总基调,高质量完成年度投产发电目标,不断增强电站服务华北电网能力,以实际行动迎接党的二十大召开。


相关新闻:

对话河北好人|刘玉华:当好乡亲们的致富带头人

三星项目!承德闫营子大桥工程荣获国家绿色建造施工水平最高评价

河北省承德市税务局第一稽查局依法查处一起骗取留抵退税案件

一揽子优惠政策满足居民合理购房需求 河北承德将举办房产展示交

错过服务区入口 行车道停车危害大

责任编辑:美景
0

免责声明:本站部分内容来自互联网,仅为传播更多信息为目的,一切权利归原作者所有,如有侵权请联系本站删除。

Copyright (C) 2012-2012 河北网版权所有 备案编号:冀ICP备19001943号-5

未经河北网书面特别授权,请勿转载或建立镜像

违者依法追究相关法律责任
